週五, 04 三月 2016 17:11

三鶯二橋106年7月完工,蘇有仁:持續監督希望如質提前通車

 三峽鶯歌之間交往往來頻繁,但三鶯大橋及周邊平面道路受到開上高速公路匝道車流影響,讓三鶯地區居民及遊客飽受塞車之苦,在有仁的持續監督下,可以有效紓解部分車流的三鶯二橋,可望在明年七月完工。

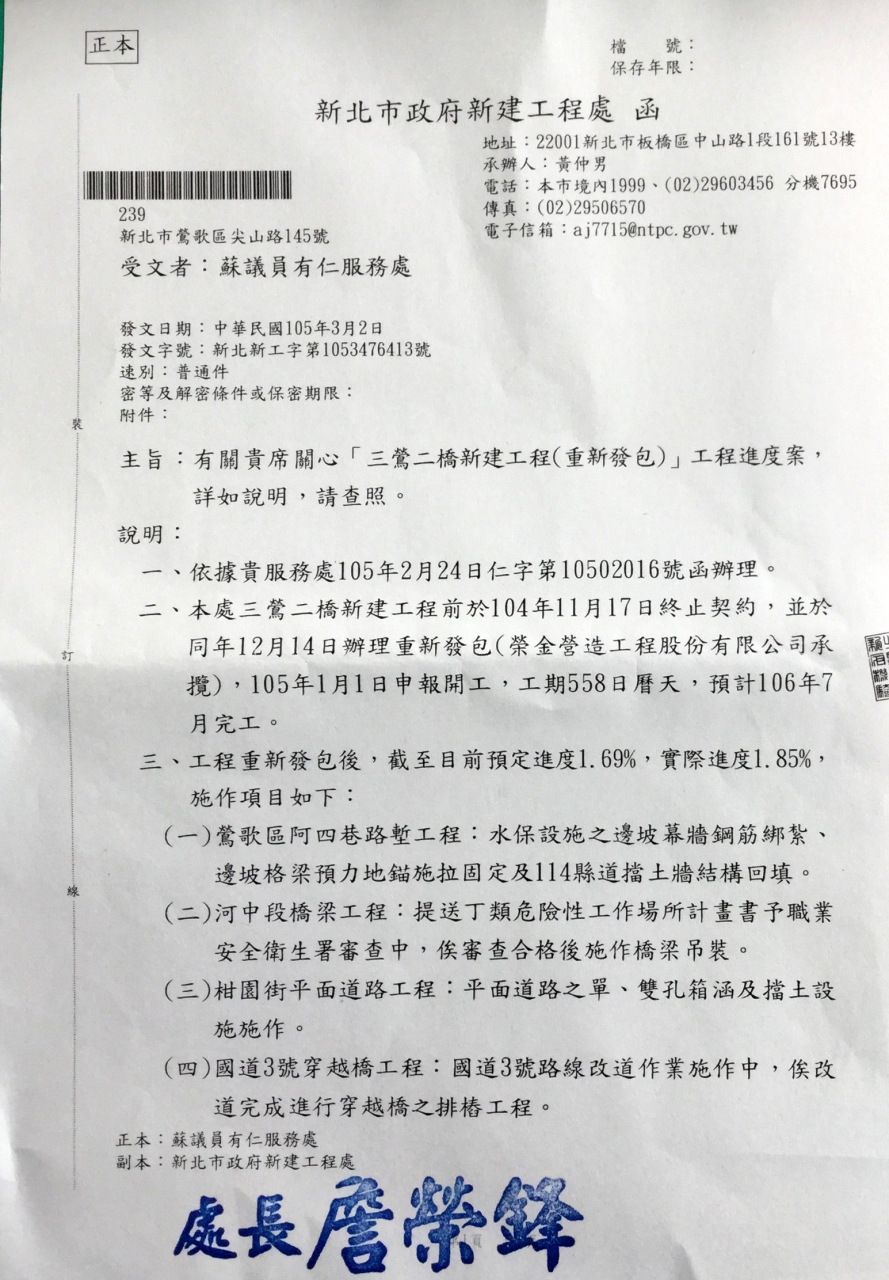

有仁持續關心三鶯二橋興建進度,工務局新工處也回函告知目前興建狀況



 鶯歌地區民眾要上高速公路,必須先上三鶯大橋才從復興路接往南下、北上的匝道,但在上下班交通尖峰時刻,或是星期例假日、連續假日期間,高速公路壅塞往往也造成周邊三峽復興路、隆恩街及鶯歌文化祿、國慶街等平面道路交通完全癱瘓,為此市府規劃興建三鶯二橋及樹林交流道,讓鶯歌地區北上民眾,或是前往三峽、柑園地區民眾,可以經由二橋替代前往。

 雖然朱立倫市長在三鶯二橋開工時,當場要求工務局要提前在105年底前完工,但偏偏包商在去年8月間傳出倒閉導致工程停擺,三鶯二橋施工進度也嚴重延宕,有仁數次關心並前往會勘下,市府也在去年底緊急招標,並於去年12月14日由三角湧大橋的施工廠商榮金公司得標。

 由於原本三鶯二橋進度即已落後,加上停工數月,整體工程進度延後約10%,榮金公司在今年1月1日申報開工後,預計將以558日曆天完成殘餘的工程,三鶯二橋也計畫在106年7月完工。

 由於三鶯二橋攸關鶯歌地區民眾行的權益甚鉅,有仁仍持續關心工程進度,迄今預定進度1.69%,工程實際進度1.85%,進度略為超前0.16%。

 根據工務局新建工程處說明,目前三鶯二橋主要在進行鶯歌區阿四巷路塹工程、河中段橋梁工程、柑園街平面道路工程及國道3號穿越橋工程。其中國道3號穿越橋工程攸關到高速公路用路人的安全,必須在夜間車輛較少時間施工,也是三鶯二橋能否提前完工的關鍵。

 有仁也希望三鶯二橋能夠在兼顧到工程品質下,早日完工,讓三鶯地區車輛可以分流,同時也促成三鶯大橋的改建計畫。
